معاون اجرایی شرکت نیروگاهی سیکل ترکیبی کرمانیان در خصوص تعمیرات نیمه اساسی واحدهای گازی و تعمیرات دورهای بویلرهای بازیافت و واحد بخار نیروگاه سمنگان اظهار داشت:

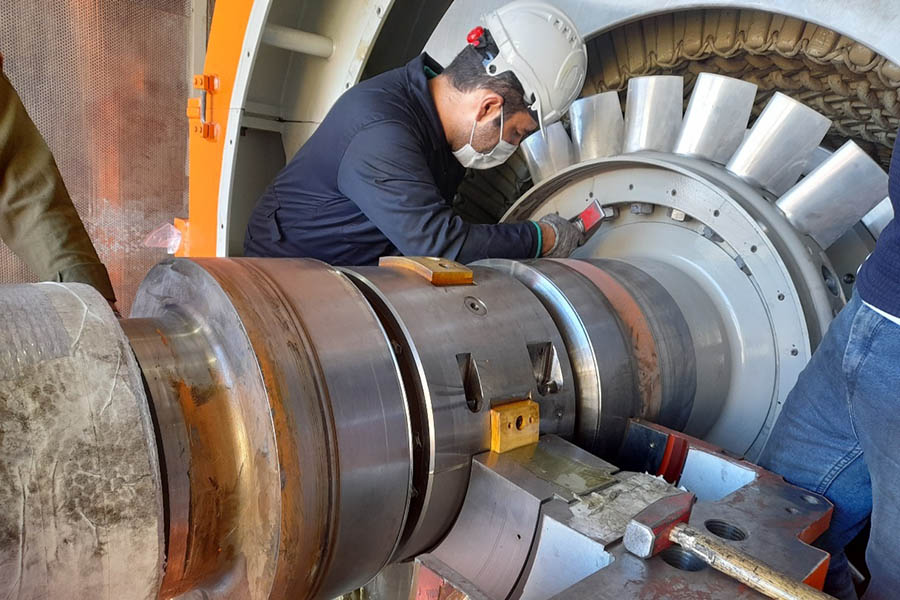

با عنایات پروردگار یکتا تعمیرات 33000 ساعت (HGPI) واحدهای گازی 2 و 1 و همچنین تعمیرات دورهای بویلرهای بازیاب 2 و 1 و واحد بخار نیروگاه سیکل ترکیبی سمنگان با مدیریت و تلاش بی وقفه همکاران شرکت نیروگاهی سیکل ترکیبی کرمانیان، مدیران و کارکنان شرکت بهرهبرداری و تعمیراتی (O&M) و بخش سرویس گروه مپنا، و همکاری شرکتهای برق حرارتی و مدیریت شبکه برق در مدت زمانی کمتر از زمان پیشبینیشده محقق گردید و واحد های مذکور با موفقیت با شبکۀ سنکرون شدند.
انجام تعمیرات واحد گازی 2 و 1 طی برنامهای 44 روزه به ترتیب از تاریخ 99/10/7 لغایت 99/10/28 و از تاریخ 99/11/8 لغایت 99/11/29 پیشبینی شده بودندکه با تلاش و مشارکت جدی ارکان فوقالذکر این مهم در مدت زمان 38 روز محقق شد.
همچنین بازدید دوره ای25.000 ساعت واحد بخار نیز طبق پیش بینی انجام شده، در قالب برنامه زمان بندی فوق از تاریخ 99/11/21 لغایت 99/11/30، در مدت زمان 9 روز انجام گرفته و با موفقیت پایان پذیرفت.
